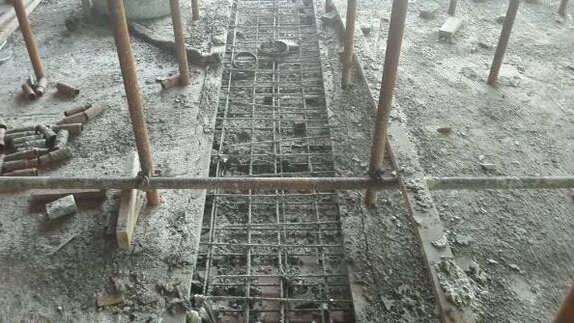

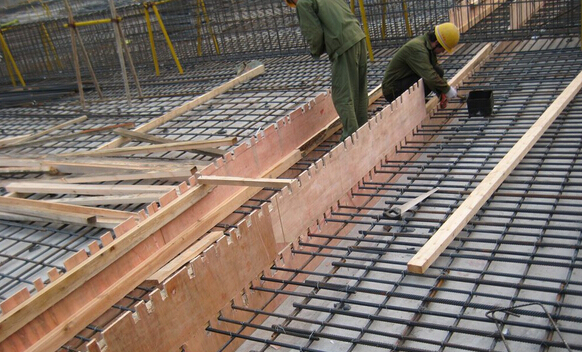

工程設計超前止水后澆帶中埋式橡膠止水帶在混凝土施工過程中,常常由于固定原因出現橡膠止水帶位置不準、變形過大等情況,造成止水效果差,工程出現滲漏現象。
為保證中埋式橡膠止水帶位置正確,具體做法按以下要求執行:
1、 在橡膠止水帶兩側距邊緣40mm處打孔,孔徑10mm,孔距1000mm。
2、 在附加分布鋼筋上焊接Φ10鋼筋,位置同橡膠止水帶已開的孔,使橡膠止水帶剛好可套在Φ10鋼筋上,在橡膠止水帶下口用遇水膨脹橡膠止水墊圈套在Φ10鋼筋上。施工中必須保證橡膠止水帶的位置準確。
3、 在橡膠止水帶上口已露出的Φ10鋼筋上用Φ12鋼筋雙向焊接連接,使整個橡膠止水帶被嵌固在鋼筋網中,保證了中埋式橡膠止水帶的正確位置,形成有效防水。
4、以上工作完成后,在橡膠止水帶上口(125mm處)、底板下層鋼筋下口增設鋼絲網片封閉后方可綁扎底板鋼筋。
后澆帶混凝土澆筑 不同類型后澆帶混凝土的澆筑時間不同:伸縮后澆帶視先澆部分混凝土的收縮完成情況而定,一般為施工后60d;沉降后澆帶宜在建筑物基本完成沉降后進行。在一些工程中,設計單位對后澆帶的保留時間有特殊要求,應按設計要求進行澆筑后澆帶混凝土;后澆帶混凝土必須采用無收縮混凝土可采用膨脹水泥配制,也可采用添加具有膨脹作用的外加劑和普通水泥配制,混凝土的強度應提高一個等級,其配合比通過試驗確定。
后澆帶在設計和作用上分為兩種:一種叫伸縮后澆帶,一種叫沉降后澆帶。伸縮后澆帶在混凝土澆筑后2個月以后澆筑。沉降后澆帶在主體結構封頂以后2個月澆筑。柱和墻板的后澆帶模板在澆筑后2至3天就可以拆模,梁和頂板的后澆帶底模一般不準拆除。
后澆帶處第一次澆筑留設后,應采取保護性措施,頂部覆蓋,圍欄保護,防止縫內進入垃圾、鋼筋污染、踩踏變形,給清理帶來困難。
后澆帶兩側的梁板在未補澆砼前長期處于懸臂狀態,所以在未補澆砼前兩側模板支撐不能拆除,在后澆帶澆筑后砼強度達85%以上一同拆除,砼澆筑后注意保護,觀察記錄,及時養護。養護時間規定不一致,有7天、14天或28天等幾種時間要求,一般小工程常用的是用14天左右,趕工或工程要求才7天,大工程自建民房常用28天或者一個月左右。
