  暖氣在我國的一些地方是很受歡迎的,我國的供暖條件比較復雜,各地的供暖水質不同,所以適用的暖氣片也就不同。暖氣片的質量和安裝直接關系到日后的采暖效果,所以在暖氣管道驗收時也要細心檢查。下面裝修網小編就跟大家分享一下關于暖氣管道驗收的知識吧。

  暖氣管道一期工程驗收

  主體改造完成后,通常應該在水電改造前進行暖氣管道一期工程驗收,只有驗收通過并經業主簽字后,才能繼續其他裝修工序。

  1.如果暖氣是在裝修前就安裝好的,那么暖氣主管與暖氣片連接的支管一定要暗埋入地坪下和墻內,與暖氣片連接時應該只能看到溫控閥門;

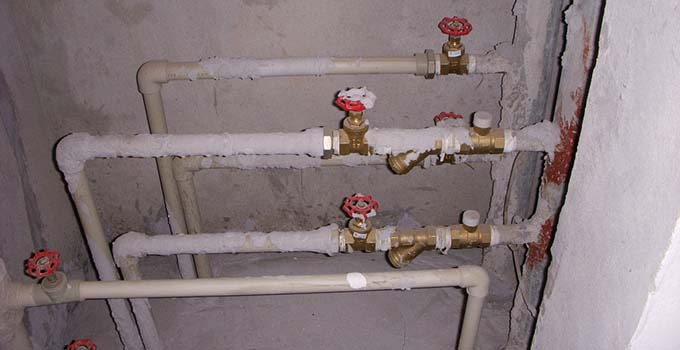

  2.根據國家的有關規定,對暖氣系統進行加壓檢測:首先將實驗管道末端封堵,緩慢注水,充滿水后,檢驗管道的水密性;

  3.采用手動泵緩慢升壓,直至規定試驗壓力,同時檢查各連接處,如果無滲無漏則為合格。

  暖氣管道二期工程驗收

  1、在加壓前,要對整個系統進行沖洗,確保系統中沒有雜質;

  2、在確保管道末端都封堵,并且散熱器的堵頭和排氣閥都擰緊的情況下,對系統進行緩慢注水,同時利用散熱器的排氣閥以及集分水器的排氣閥將整個系統的氣體排出;

  3、加壓宜用手動泵緩慢升壓,升壓時間不得小于10min;

  4、升至規定試驗壓力后(參考0.8Mpa)(工作壓力的1.5倍,但不少于0.6Mpa),停止加壓,穩壓2h,壓力降不超過0.05Mpa,同時檢查各連接處無滲漏為合格。

  需要特別強調的是,不能將暖氣片安裝的二次步驟合并為一次步驟,即在裝修前,將管道連接好,并將暖氣片也一起安裝上。這樣安裝施工單位是省事了,但安裝好的暖氣片在整個裝修的過程中不僅容易被損壞,落很多灰塵,而且在粉刷墻壁或貼墻紙時還必須拆下來,墻壁粉刷好或墻紙貼好后再重新裝上,在這個拆和裝的過程中,暖氣片很容易被劃傷和碰壞。這種做法實際是一種不規范和不負責的行為。

  壓力測試是檢驗暖氣片質量和施工質量的重要環節,所以是暖氣管道驗收不可缺少的。通常安裝工人會在官道上預留閥門,安裝好后進行試壓,一般暖氣片的可承受壓力是15公斤,試驗一般8公斤。

  驗收時要注意的是,試驗壓力并不是越高越好,任何事物都有承受的極限,試驗壓力過高會損害暖氣片和管道,證明沒有跑、冒、滴、漏的地方即可完成暖氣管道驗收了。
